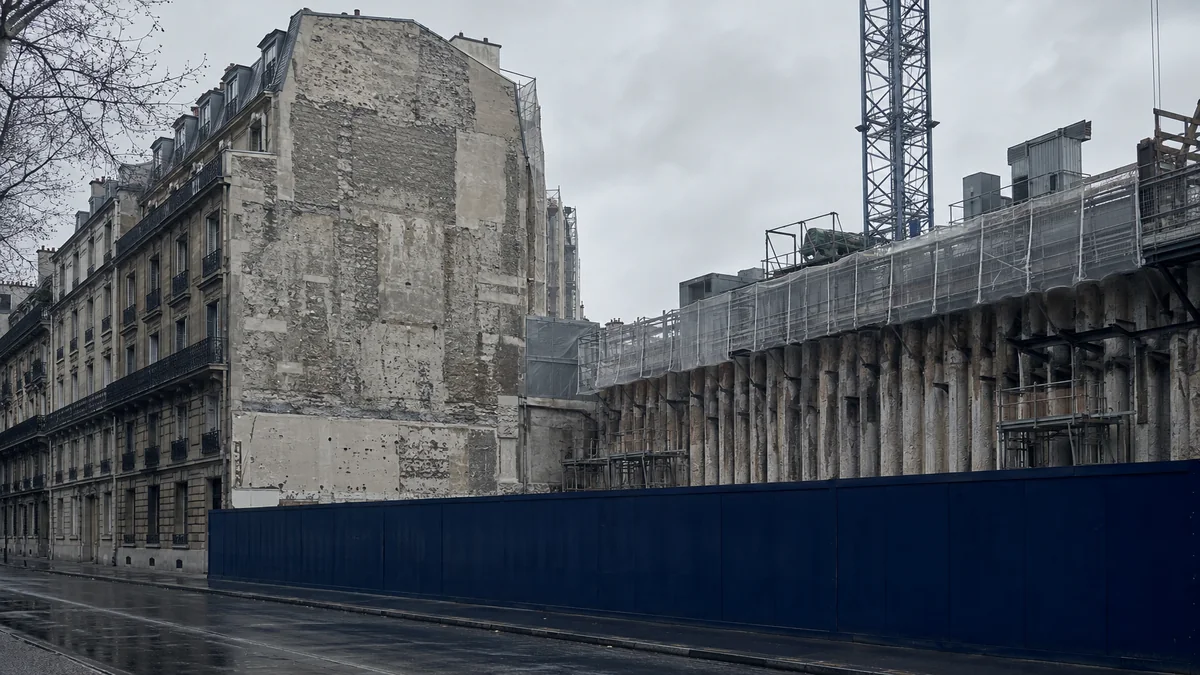

Constat de commissaire de justice ou référé préventif
Les deux démarches sont souvent confondues alors qu'elles ne coûtent ni le même prix ni ne produisent le même effet. Choisir la mauvaise, c'est payer pour un document que la partie adverse écartera d'un revers de main.
Le constat, rapide et unilatéral
Vous appelez un commissaire de justice, anciennement huissier, il se déplace chez vous et décrit ce qu'il voit : fissures existantes, largeur, longueur, emplacement, photographies datées, parfois relevés au fissuromètre. Ses constatations font foi jusqu'à preuve contraire, ce qui est déjà considérable pour un document obtenu en quelques jours. Sa limite tient à son caractère unilatéral : le voisin et son entreprise n'y étaient pas, et ils peuvent en discuter la portée, jamais la matérialité de ce qui a été photographié. Pour une maison individuelle mitoyenne d'un chantier ordinaire, c'est le rapport qualité-prix imbattable.
Le référé préventif, contradictoire et opposable
Ici, on saisit le président du tribunal judiciaire sur le fondement de l'article 145 du Code de procédure civile, qui autorise toute mesure d'instruction avant tout procès lorsqu'il existe un motif légitime de conserver la preuve de faits dont pourrait dépendre la solution d'un litige. Le juge désigne un expert, qui convoque le maître d'ouvrage du chantier, les entreprises, le maître d'œuvre, les assureurs et les voisins concernés. Il visite chaque bien, dresse un état des lieux détaillé et dépose un rapport. Ce rapport, parce qu'il a été établi contradictoirement, s'imposera plus tard à tous ceux qui ont été appelés à la procédure. Le déroulé, les délais et le rôle des parties sont détaillés dans notre page sur le référé expertise.
Un détail change tout dans la pratique : le référé préventif est le plus souvent demandé par le maître d'ouvrage du chantier lui-même, parce qu'il a intérêt à figer l'état des immeubles voisins avant de creuser. Si vous recevez une convocation d'expert judiciaire pour un chantier mitoyen, ce n'est pas une attaque, c'est une chance. Y aller, montrer tout ce qui existe déjà, faire consigner les moindres microfissures et signer le rapport vous protège autant que lui. Ne pas s'y rendre revient à laisser décrire votre bien sans vous.
Si personne ne prend l'initiative, la question devient un arbitrage de coût, traité au repère E. Et si vous hésitez entre les deux professionnels, la comparaison est faite dans le guide huissier ou expert bâtiment, qui vaut pour toutes les situations de preuve.
Qui est concerné, et jusqu'où
Première idée fausse : seul le mitoyen direct serait en danger. En terrassement, le risque ne s'arrête pas à la limite séparative, il suit le sol. La règle de terrain la plus employée veut que la zone d'influence d'une fouille s'étende horizontalement d'une distance à peu près égale à sa profondeur, en terrain homogène. Une fouille de quatre mètres inquiète donc les fondations situées jusqu'à quatre mètres de son bord, et davantage dans des remblais, des sables aquifères ou des sols argileux.
Coupe schématique · une fouille voisine et la zone qu'elle déstabilise
- A · Le bâti existantSes fondations superficielles reposent sur un sol qui, à droite, n'est plus retenu par rien.
- B · Le fond de fouillePlus il descend, plus la zone perturbée s'élargit vers les constructions voisines.
- C · La zone d'influenceEn terrain homogène, elle s'étend latéralement d'environ la profondeur de la fouille.
Schéma de principe, non contractuel. La géométrie réelle dépend de la nature du sol, de la présence d'une nappe et du mode de soutènement retenu.
Trois mécanismes distincts agissent, et il est utile de savoir lequel vous menace avant de rédiger quoi que ce soit. La décompression latérale d'abord : en retirant des dizaines de mètres cubes de terre, on supprime l'appui horizontal sur lequel votre sol se calait, et le terrain se déplace vers le vide. Le rabattement de nappe ensuite, lorsque l'entreprise pompe pour travailler au sec : le sol se consolide en perdant son eau, et le tassement se propage bien au-delà de la fouille, parfois à plusieurs dizaines de mètres. Les vibrations enfin, produites par le battage de palplanches, le compactage ou la simple circulation des engins, qui ouvrent les fissures anciennes avant d'en créer de nouvelles.
L'Île-de-France ajoute ses propres pièges. Le gypse, qui se dissout au contact de l'eau, les anciennes carrières souterraines et les argiles vertes sujettes au retrait-gonflement transforment un chantier banal en dossier technique. Avant même d'appeler qui que ce soit, l'adresse du bien se vérifie gratuitement sur le portail public Géorisques, qui recense les cavités souterraines, l'aléa argiles et les mouvements de terrain connus. Ce qui en ressort détermine l'étendue du constat à demander, et se glisse utilement dans le premier courrier au maître d'ouvrage voisin.
Quand agir, et à partir de quand il est trop tard
La valeur d'un constat décroît vite. Établi avant l'ouverture du chantier, il ferme le débat sur l'antériorité. Établi trois semaines après le début du terrassement, il laisse à la partie adverse un argument imparable : rien ne prouve que les fissures relevées n'existaient pas avant. La chronologie ci-dessous situe les quatre moments qui comptent.
Règle du temps · de l'affichage du permis à la fin du gros œuvre
-
Phase 01
Lire le permis en mairie
Le panneau affiché donne la nature du projet. Le dossier consultable en mairie donne le reste : plan de masse, coupe du terrain, profondeur de sous-sol. C'est là que se lit le chiffre H.
-
Phase 02
Écrire au maître d'ouvrage
Une lettre recommandée qui signale votre situation, demande la communication de l'étude de sol et propose un constat contradictoire. Beaucoup de projets acceptent, car cela les protège aussi.
-
Phase 03
Faire établir le constat
Avant l'installation de la base vie et avant le premier engin. C'est la dernière date à laquelle le document conserve sa pleine valeur probatoire.
-
Phase 04
Suivre pendant les travaux
Photographies datées, témoins posés sur les fissures, relevés réguliers. Un désordre qui évolue pendant le terrassement se démontre par sa cinétique, pas par son aspect.
La zone hachurée correspond à la fenêtre où tout est encore possible et bon marché. Elle s'ouvre le jour de l'affichage du permis et se referme au premier coup de pelle. En pratique, cela laisse rarement plus de deux mois, souvent moins lorsque le chantier démarre vite après l'obtention de l'autorisation. Un constat pris pendant cette fenêtre coûte le prix d'un dépannage de plomberie ; le même dossier reconstruit après coup se compte en années de procédure.
Ce qu'un constat doit relever pour servir à quelque chose
Un constat qui se contente de photographier trois fissures ne vaut pas grand-chose. Ce qui fera la différence deux ans plus tard, c'est la possibilité de comparer, donc la présence de mesures et de repères reproductibles. Voici la légende de ce que doit contenir la planche.
-
Poste 01 Les fissures déjà présentes
Localisation pièce par pièce, longueur, largeur mesurée au fissuromètre, orientation, photographie avec une mire ou un mètre dans le champ. Une fissure décrite sans dimension chiffrée ne se compare à rien.
-
Poste 02 Les niveaux et les aplombs
Relevé altimétrique de points caractéristiques du dallage et des seuils, contrôle de l'aplomb des murs porteurs. Ce sont les seules données qui permettront de démontrer plus tard un tassement différentiel.
-
Poste 03 Les désordres de sol
Carrelages désolidarisés, plinthes décollées, joints ouverts, affaissements de terrasse et de dallage extérieur. Ce sont les premiers éléments à bouger, et les premiers oubliés.
-
Poste 04 Les menuiseries et les finitions
Jeu des portes et des fenêtres, fonctionnement réel des ouvrants, état des plâtres, des faïences et des cloisons. Une porte qui frotte après coup est un indice de déformation structurelle.
-
Poste 05 Les réseaux enterrés
Regards, canalisations d'évacuation, branchements. Ils cassent avant que le bâti ne fissure, et une inspection caméra avant travaux se révèle souvent décisive sur les chantiers profonds.
-
Poste 06 Le mitoyen et les parties communes
Mur mitoyen, pignon, souche de cheminée, cage d'escalier. En copropriété, le syndic doit être associé, faute de quoi le constat ne couvrira que votre lot.

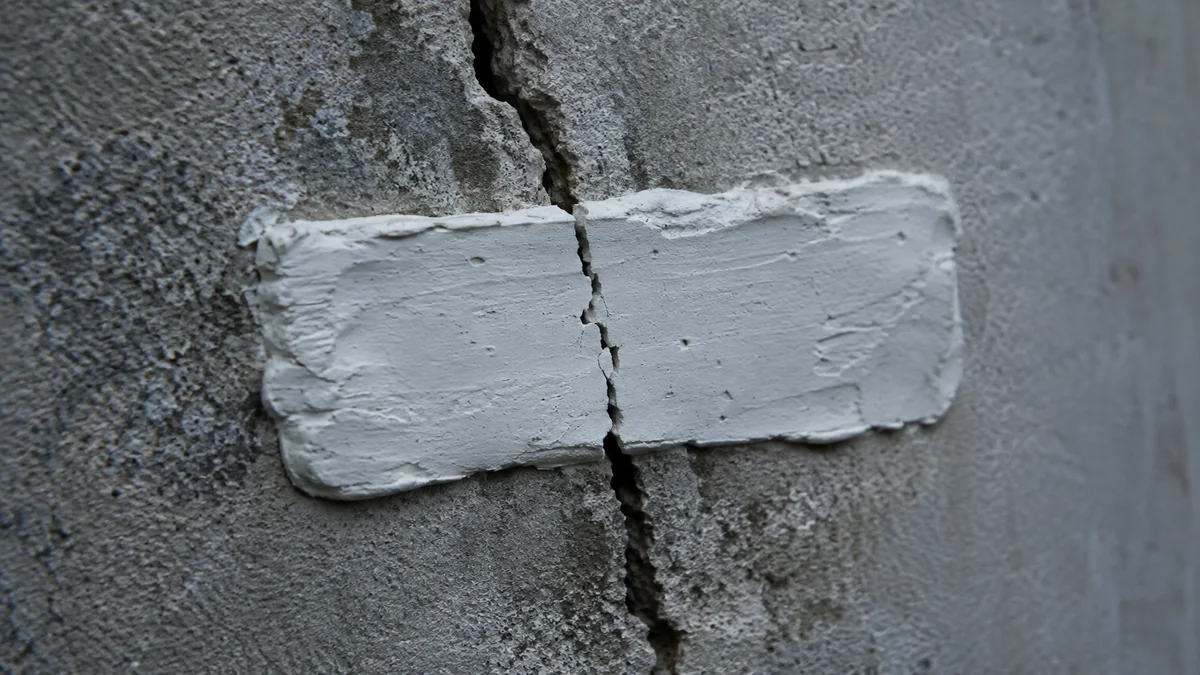

Deux précautions valent d'être ajoutées. La première : faire poser des témoins sur les fissures existantes le jour du constat, et les photographier à la même heure et sous le même angle tout au long du chantier. Un plâtre rompu, daté, avec une photo avant et une photo après, pèse plus lourd qu'un long paragraphe. La seconde : savoir lire ce que l'on relève, car toutes les fissures ne racontent pas la même histoire, et les critères de gravité sont détaillés dans le guide sur les fissures d'une maison et le moment où il faut s'inquiéter.
Ce que chaque scénario finit par coûter
La question posée par la plupart des propriétaires n'est pas juridique mais budgétaire : est-ce que cela vaut le coup de payer maintenant pour un risque qui ne se réalisera peut-être pas ? La comparaison ci-dessous met les trois scénarios sur la même échelle, argent et temps confondus.
250 à 600 € TTC
Un déplacement, un rapport photographique daté, opposable jusqu'à preuve contraire. La dépense se décide seul et se fait en une semaine.
2 000 à 5 000 € TTC
Consignation à la régie du tribunal, honoraires de l'expert désigné, frais d'avocat. Le rapport devient opposable à toutes les parties appelées, ce qui en fait l'option des immeubles collectifs et des chantiers profonds.
5 000 à 12 000 € TTC, issue incertaine
Plusieurs réunions, des sondages, parfois une étude de sol contradictoire, et un débat sans fin sur l'antériorité des désordres que rien ne vient trancher. C'est le scénario que les deux premiers servent à éviter.
Fourchettes constatées en Île-de-France, tous frais compris. Elles varient selon la surface à constater, le nombre de parties appelées et la nécessité d'investigations de sol.
L'arbitrage se fait sur deux critères simples. Le nombre de parties, d'abord : un pavillon face à un particulier qui creuse une piscine se règle avec un constat ; un immeuble en copropriété face à un promoteur et ses six entreprises appelle un référé préventif, parce qu'un rapport unilatéral ne sera opposable à aucune d'entre elles. La profondeur, ensuite : au-delà de deux niveaux de sous-sol, ou dès qu'un rabattement de nappe est prévu, la voie judiciaire préventive cesse d'être un luxe. Dans les deux cas, se faire accompagner par un technicien lors des opérations change la qualité de ce qui est consigné, et c'est l'objet de notre assistance à expertise judiciaire.
Rien n'a été fait et la fissure est là
Le dossier n'est pas perdu, il devient simplement plus difficile et plus lent. Le fondement, lui, est solide et il a changé de nature récemment. Le trouble anormal du voisinage, construction purement jurisprudentielle pendant des décennies, figure désormais à l'article 1253 du Code civil, créé par la loi du 15 avril 2024. Le texte vise expressément le propriétaire, le locataire, l'occupant et le maître d'ouvrage à l'origine du trouble, et il institue une responsabilité de plein droit : vous n'avez pas à démontrer une faute, seulement l'anormalité du trouble et le lien avec les travaux.
Concrètement, la chronologie utile tient en quatre gestes. Photographier immédiatement, en datant et en repérant chaque désordre. Écrire au maître d'ouvrage du chantier en recommandé, en décrivant les faits et en demandant la suspension des opérations en cause. Déclarer le sinistre à votre propre assureur, qui dispose souvent d'un recours contre le responsable et parfois d'une protection juridique. Puis, si rien ne bouge, saisir le juge des référés pour obtenir la désignation d'un expert, sur ce même article 145 qui sert au préventif, mais employé cette fois en mode curatif.
Ce que l'expert cherchera est prévisible : la cinétique du désordre, sa concordance avec les phases du chantier, la nature du sol, et tout ce qui pourrait constituer une cause étrangère, en particulier un épisode de sécheresse. C'est là que l'absence de constat préalable coûte cher, car le débat sur l'antériorité occupe alors la moitié des opérations. Les autres suites possibles, du chiffrage des réparations à l'indemnisation du préjudice de jouissance, sont détaillées dans le guide sur les dommages causés par les travaux du voisin. Quand le désaccord porte sur le mur lui-même, sur son statut ou sur la limite de propriété, c'est un autre terrain, traité dans le guide sur le litige de mur mitoyen et de bornage.
Une dernière remarque de terrain. Les entreprises sérieuses savent parfaitement que le constat préalable les protège autant que vous : il empêche un voisin de leur imputer des désordres anciens. Une lettre polie qui propose un état des lieux contradictoire, avant tout conflit, aboutit bien plus souvent qu'on ne l'imagine, et parfois même aux frais du chantier. C'est la démarche à tenter en premier, et elle ne coûte que le prix d'un recommandé.
