Sans date de réception, aucune garantie ne démarre
La réception est l'acte par lequel le maître d'ouvrage déclare accepter l'ouvrage, avec ou sans réserves. L'article 1792-6 du Code civil précise qu'elle est prononcée contradictoirement et qu'elle peut intervenir amiablement ou, à défaut, judiciairement : le texte lui-même envisage donc l'absence d'écrit. Sa fonction est d'être le point zéro du calendrier des garanties.
Tout ce qui protège le maître d'ouvrage part de là. La garantie de parfait achèvement court un an, la garantie de bon fonctionnement des équipements dissociables deux ans, la garantie décennale dix ans, et l'article 1792-4-1 du Code civil fait courir la responsabilité des constructeurs à compter de la réception. Une conséquence en découle, souvent mal comprise : sans réception, les garanties légales ne sont pas seulement suspendues, elles ne sont jamais nées. C'est l'argument que les assureurs opposent en premier, et c'est aussi la raison pour laquelle le sujet se traite en amont du désordre, avant même de parler technique. La définition et les effets complets de cet acte sont détaillés dans notre fiche de glossaire consacrée à la réception des travaux.
Le maître d'ouvrage qui n'a jamais signé de procès-verbal n'est pas privé de réception. Il est privé de la preuve la plus simple de sa date, ce qui n'est pas la même chose.
La réception tacite : deux éléments, une présomption
La Cour de cassation raisonne en deux temps. Le critère de fond est la volonté non équivoque du maître d'ouvrage de recevoir l'ouvrage. Comme cette volonté ne se lit pas dans les esprits, elle est présumée lorsque deux faits objectifs sont réunis, rappelés avec constance, notamment dans un arrêt du 21 novembre 2024 (Cass. 3e civ., 21 novembre 2024, n° 23-13.989).
La prise de possession de l'ouvrage
Prendre possession, c'est occuper les lieux, en disposer, s'y installer : emménager dans le logement, y faire livrer ses meubles, y ouvrir les compteurs à son nom, en confier les clés à un locataire. Le fait doit être daté, ce qui suppose de retrouver la preuve du moment où il s'est produit plutôt que le souvenir qu'on en a.
Le paiement intégral, ou quasi intégral, du prix
Le second élément est le règlement du marché. La jurisprudence admet une quasi-intégralité : un solde symbolique retenu pour une reprise mineure n'empêche pas la présomption, alors qu'une retenue substantielle assortie de réclamations écrites la fragilise nettement. À l'inverse, le paiement seul ne suffit jamais : il doit s'accompagner de la prise de possession, et c'est la conjonction des deux qui emporte la présomption.

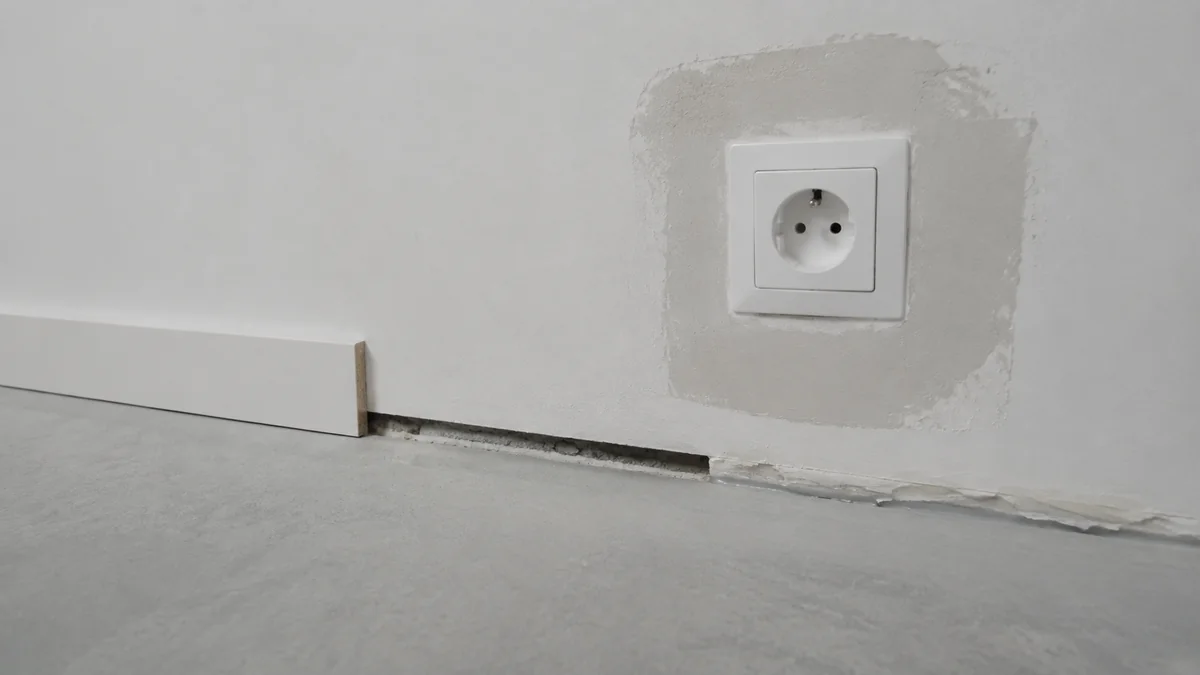

Un point mérite d'être souligné parce qu'il surprend beaucoup de propriétaires : l'inachèvement des travaux n'interdit pas la réception tacite. La Cour de cassation l'a jugé le 20 mars 2025, tout en fixant la limite (Cass. 3e civ., 20 mars 2025, n° 23-20.475). Ce qui bloque n'est pas l'existence de finitions restantes, mais l'impossibilité d'habiter : l'absence de sanitaires, de chauffage ou d'électricité exclut que l'ouvrage soit en état d'être reçu. Autrement dit, des plinthes manquantes ne s'opposent pas à la réception, une salle d'eau non raccordée si.
Ce qui fait tomber la présomption
La présomption n'est pas irréfragable, et deux situations la renversent régulièrement. Les connaître avant d'agir évite de détruire soi-même la date que l'on cherche à établir.
Les travaux sur existant, quand vous habitiez déjà les lieux
La rénovation d'une maison que vous occupez pose une difficulté propre : votre présence dans les murs est antérieure au chantier, elle ne prouve donc rien sur votre acceptation des travaux. La Cour de cassation l'a affirmé dans un arrêt publié du 23 mai 2024 : l'occupation préexistante ne vaut pas prise de possession de l'ouvrage réalisé (Cass. 3e civ., 23 mai 2024, n° 22-22.938). Il faut alors chercher un autre fait révélateur : la reprise d'usage de la pièce rénovée après le départ de l'entreprise, la remise des clés du chantier, la levée du dispositif de protection, la remise en service de l'installation neuve.
Les actes contentieux engagés trop tôt
C'est le piège le plus coûteux, et il tend précisément ceux qui se défendent bien. Un maître d'ouvrage mécontent fait dresser un constat d'huissier, saisit le juge des référés d'une demande d'expertise, écrit à l'entreprise pour contester la qualité de l'ouvrage. Ces actes disent une chose au juge : cette personne n'entendait pas accepter l'ouvrage. La Cour de cassation a jugé le 23 octobre 2025 que de tels actes contentieux détruisent la présomption de volonté non équivoque de recevoir (Cass. 3e civ., 23 octobre 2025, n° 22-20.146). Le maître d'ouvrage qui lance un référé avant d'avoir sécurisé sa date de réception peut ainsi se retrouver, des mois plus tard, avec un rapport d'expertise accablant et aucune garantie légale mobilisable.
La chronologie des actes pèse autant que leur contenu. Un référé expertise est un excellent outil, à condition de savoir ce qu'il fait à votre date de réception avant de l'engager.
Les pièces qui datent une réception tacite
Reconstituer une réception consiste à réunir un faisceau de documents dont chacun, pris isolément, ne prouve pas grand-chose, mais dont l'ensemble situe précisément le moment où l'ouvrage a été accepté. Voici ce qui fonctionne le mieux en pratique, par ordre de valeur probante.
Le relevé bancaire du virement du solde est la pièce maîtresse, parce qu'il date le paiement à la journée près et qu'il est incontestable. La facture de solde acquittée émise par l'entreprise vient la confirmer. Du côté de la possession, le relevé des compteurs ou l'attestation de mise en service au nom de l'occupant, la facture du déménageur, l'attestation d'assurance habitation prenant effet à une date donnée, l'état des lieux d'entrée si le bien a été loué, constituent autant de repères datés. S'y ajoutent les pièces administratives du chantier : la déclaration attestant l'achèvement et la conformité des travaux déposée en mairie, dont la date est objective, et les procès-verbaux de mise en service des équipements.
Les échanges écrits avec l'entreprise, courriels et messages, jouent un double rôle. Ils datent la fin d'intervention, mais surtout ils révèlent le ton de la relation à ce moment-là : des messages cordiaux de fin de chantier renforcent la volonté non équivoque de recevoir, tandis que des réclamations répétées la contredisent. Relisez-les avant de bâtir votre argumentaire, car l'adversaire les produira.
Enfin, si des réserves ont été formulées verbalement à la fin du chantier et que l'entreprise y a répondu par écrit, cet échange peut valoir réception avec réserves : c'est une hypothèse favorable, dont les effets sont détaillés dans notre article consacré au litige de réception avec réserves. À l'inverse, l'expérience montre que la meilleure protection reste d'organiser une réception en bonne et due forme au bon moment, sujet traité dans notre article sur l'accompagnement d'un expert avant la signature du procès-verbal.
Quand demander une réception judiciaire
Lorsque l'entreprise refuse toute signature et que les conditions de la réception tacite ne sont pas réunies, il reste la réception judiciaire, prononcée par le tribunal. Elle suppose que l'ouvrage soit en état d'être reçu, condition rappelée par la Cour de cassation le 13 novembre 2025 (Cass. 3e civ., 13 novembre 2025, n° 23-23.631). Le juge apprécie cette aptitude au regard de l'usage attendu de l'ouvrage, et non de sa perfection.
Deux caractéristiques rendent cette voie utile. D'abord, le juge peut prononcer la réception en l'assortissant de réserves, ce qui permet de faire démarrer les garanties tout en consignant les désordres restants. Ensuite, il fixe lui-même la date d'effet de la réception, retenue en pratique à la date à laquelle le logement est devenu habitable, et non à celle de sa décision : un arrêt publié du 30 janvier 2025 l'illustre nettement (Cass. 3e civ., 30 janvier 2025, n° 23-13.369). Vous ne perdez donc pas les années écoulées entre la fin du chantier et le jugement.
La demande se présente le plus souvent au fond, et se combine naturellement avec une expertise judiciaire portant sur les désordres, dont le déroulement est décrit dans notre article sur l'expertise judiciaire en bâtiment, étape par étape. Une fois la date acquise, la suite du calendrier redevient classique : signalement dans l'année au titre de la garantie de parfait achèvement, ou mise en jeu de la garantie décennale pour les désordres les plus graves. Précision qui a son importance lorsque l'entreprise a disparu entre-temps : établir la réception reste indispensable pour actionner l'assurance décennale, y compris lorsque la société a été placée en liquidation judiciaire avec un chantier inachevé.
- Prise de possession effectiveEmménagement, compteurs au nom de l'occupant, remise des clés, entrée d'un locataire.Cass. 3e civ., 21 nov. 2024, n° 23-13.989
- Paiement intégral ou quasi intégralSolde réglé, ou retenue minime sans réclamation écrite associée.Cass. 3e civ., 21 nov. 2024, n° 23-13.989
- Ouvrage inachevé mais habitableDes finitions manquantes n'empêchent pas la réception tacite.Cass. 3e civ., 20 mars 2025, n° 23-20.475
- Échanges de fin de chantier apaisésMessages de remerciement, accord sur une reprise ponctuelle, facture de solde acquittée.
- Occupation antérieure au chantierSur travaux dans un logement déjà habité, la présence dans les lieux ne vaut pas prise de possession.Cass. 3e civ., 23 mai 2024, n° 22-22.938
- Actes contentieux engagésRéféré expertise ou constat d'huissier dressé pour préparer un litige.Cass. 3e civ., 23 oct. 2025, n° 22-20.146
- Ouvrage impropre à l'habitationAbsence de sanitaires, de chauffage ou d'électricité au moment considéré.Cass. 3e civ., 20 mars 2025, n° 23-20.475
- Solde retenu et contestéRetenue substantielle accompagnée de réclamations écrites répétées.
Lecture pratique : l'ordre dans lequel vous agissez déplace le curseur. Rassembler d'abord les pièces du plateau de gauche, puis engager les actes techniques, permet de conserver la date de réception que le second plateau ferait autrement disparaître.
